ความเป็นมาของโครงการ

ปัจจุบันราษฎรในเขตจังหวัดน่าน จังหวัดพิษณุโลก จังหวัดพิจิตร และจังหวัดนครสวรรค์ ประสบปัญหาการขาดแคลนแหล่งเก็บกักน้ำที่มีศักยภาพในการบริหารจัดการน้ำในพื้นที่ ปัญหาอุทกภัยและปัญหาการขาดแคลนน้ำใช้

เพื่อการเกษตรกรรมและการอุปโภค-บริโภคอยู่เป็นประจำ โดยเฉพาะในช่วงฤดูแล้งของทุกปี ประกอบกับในสภาพปัจจุบันนั้น ความแปรปรวนของสภาพภูมิอากาศ ทำให้สภาพภูมิอากาศมีการเปลี่ยนไปจากปกติ ฝนไม่ตกต้อง

ตามฤดูกาล หรือเกิดภาวะฝนทิ้งช่วง ส่งผลให้เกิดความไม่แน่นอนของเรื่องน้ำ ทั้งนี้ในแม่น้ำน่านยังมีการพัฒนา

แหล่งน้ำไม่เพียงพอที่จะเก็บกักน้ำไว้ใช้ในฤดูแล้ง ทำให้น้ำจำนวนมากที่เกิดขึ้นในช่วงฤดูฝนไหลทิ้งไปทางท้ายน้ำ

โดยไม่ก่อประโยชน์และทำให้ในช่วงฤดูแล้งมีปริมาณน้ำในลำน้ำน้อย ไม่เพียงพอสำหรับนำมาใช้เพื่อทำการเกษตร

และการอุปโภค-บริโภค จึงจำเป็นต้องมีการศึกษาอาคารบังคับน้ำในแม่น้ำน่าน เพื่อใช้เป็นเครื่องมือในการบริหารจัดการน้ำ

เนื่องจากการก่อสร้างอาคารบังคับน้ำประเภทประตูระบายน้ำในแม่น้ำน่าน เข้าข่ายต้องจัดทำรายงานประเมินผลกระทบ

สิ่งแวดล้อม (EIA) ตามประกาศกระทรวงทรัพยากรธรรมชาติและสิ่งแวดล้อม เรื่องกำหนดโครงการ กิจการ

หรือการดำเนินการ ในพระราชกิจจานุเบกษา เมื่อวันที่ 4 มกราคม พ.ศ. 2562 นอกจากนี้ ประตูระบายน้ำแม่น้ำน่านยังอยู่ใน

พื้นที่ชุ่มน้ำลุ่มน้ำน่าน ซึ่งเป็นพื้นที่ชุ่มน้ำระดับชาติ จึงจัดอยู่ในประเภทและขนาดของโครงการที่ต้องจัดทำรายงานประเมิน

ผลกระทบสิ่งแวดล้อม (EIA) ตามมติคณะรัฐมนตรี เมื่อวันที่ 15 พฤษภาคม 2558 เรื่องทะเบียนรายนามพื้นที่ชุ่มน้ำที่มี

ความสำคัญระดับนานาชาติและระดับชาติของประเทศไทย และมาตรการอนุรักษ์พื้นที่ชุ่มน้ำ ข้อ 10 ตามมติคณะรัฐมนตรี

วันที่ 1 สิงหาคม 2553 ทั้งนี้ กรมชลประทานได้มอบหมายให้กลุ่มบริษัทที่ปรึกษาฯ จัดทำรายงานการศึกษาความเหมาะสมโครงการก่อสร้าง พร้อมทั้งจัดทำแผนปฏิบัติการป้องกันและแก้ไขผลกระทบและติดตามตรวจสอบผลกระทบสิ่งแวดล้อม

และรายงานการประเมินผลกระทบสิ่งแวดล้อม โครงการประตูระบายน้ำน้ำปั้ว-ไหลน่าน อำเภอเวียงสา จังหวัดน่าน โดยแล้วเสร็จในเดือน มิถุนายน 2567 และ กรกฎาคม 2568 ตามลำดับ และโครงการประตูระบายน้ำฆะมัง อำเภอเมืองพิจิตร จังหวัดพิจิตร โดยแล้วเสร็จในเดือน มิถุนายน 2567 และพฤษภาคม 2568 ตามลำดับ

วัตถุประสงค์โครงการ

วัตถุประสงค์โครงการ เพื่อลดปัญหาแม่น้ำน่านในช่วงฤดูฝนหรือช่วงน้ำหลากมีปริมาณน้ำจำนวนมาก และบางครั้งอาจมีน้ำล้นตลิ่งเข้าไปท่วมพื้นที่ราษฎร ทำให้ได้รับความเดือดร้อน ส่วนในฤดูแล้งน้ำในแม่น้ำน่านกลับมีน้อย ไม่เพียงพอต่อการนำไปใช้เพื่ออุปโภค - บริโภค
หรือเกษตรกรรม มีสาเหตุสำคัญมาจากการขาดเครื่องมือในการบริหารงานจัดการน้ำในแม่น้ำน่านสายหลัก เนื่องจากปัจจุบัน

แม่น้ำน่านสายหลักมีอาคารบังคับน้ำไม่เพียงพอต่อการจัดการน้ำทั้งในฤดูฝนและฤดูแล้ง โดยเฉพาะในเขต จังหวัดน่าน

จังหวัดพิษณุโลก จังหวัดพิจิตร และจังหวัดนครสวรรค์ กรมชลประทานเล็งเห็นถึงปัญหาดังกล่าว จึงพัฒนาอาคารบังคับน้ำ

ในแม่น้ำน่านเป็นช่วง ๆ แบบขั้นบันได เพื่อให้สามารถบริหารจัดการน้ำ ในแม่น้ำน่านได้อย่างมีประสิทธิภาพตลอดลำน้ำ จากเหตุผล

ดังกล่าวข้างต้น สำนักออกแบบวิศวกรรมและสถาปัตยกรรมกรมชลประทาน จึงต้องเตรียมความพร้อมด้านแบบและรายการ

รายละเอียดประกอบแบบที่จะใช้ก่อสร้างต่อไป

ระยะเวลาการดำเนินงาน

งานจ้างสำรวจ ออกแบบ ประตูระบายน้ำในลำน้ำน่าน จำนวน 2 โครงการ

(1) ประตูระบายน้ำน้ำปั้ว-ไหลน่าน จังหวัดน่าน (2) ประตูระบายน้ำฆะมัง จังหวัดพิจิตร

ตามสัญญาเลขที่ จ.87/2569 (สพด.) มีระยะเวลา ในการดำเนินงาน 540 วัน

โดยเริ่มปฏิบัติงานวันที่ 29 พฤษภาคม 2569 สิ้นสุดสัญญา วันที่ 19 พฤจิกายน 2570


ลักษณะและที่ตั้งโครงการ

โครงการประตูระบายน้ำน้ำปั้ว - ไหลน่าน อำเภอเวียงสา จังหวัดน่าน


โครงการประตูระบายน้ำฆะมัง อำเภอเมืองพิจิตร จังหวัดพิจิตร

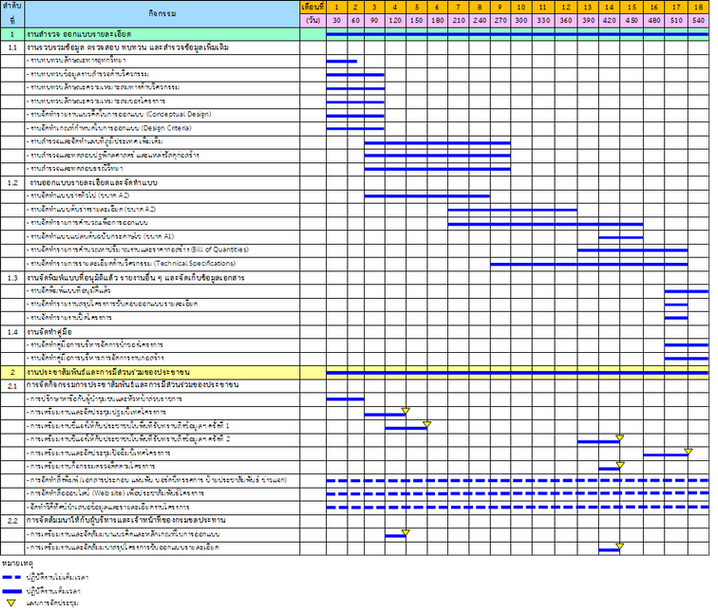

แผนปฏิบัติงานและการส่งมอบงาน


แผนการดำเนินงานด้านการประชาพันธ์และการมีส่วนร่วม
